Heiwerkzaamheden gestart voor batterij NOP Agrowind

Overig
18
-
11
-
2025

Vorige week dinsdag 11 november is het heiwerk gestart voor het eerste deel van batterijpark Energieopslag Westermeerdijk. In de komende weken verdwijnen op het noordelijk deel van de projectlocatie ruim 400 heipalen in de polderklei.

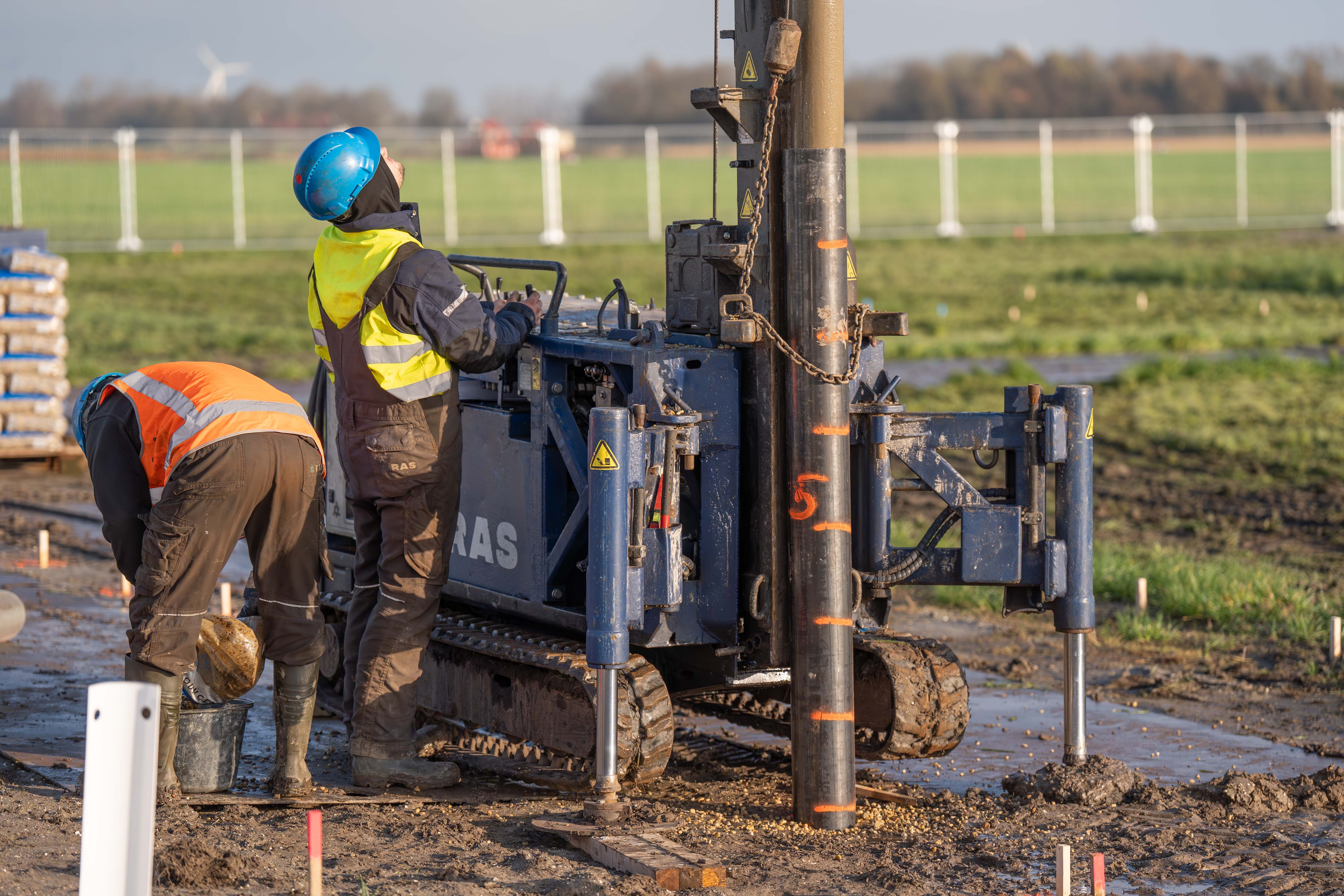

De heiwerkzaamheden zijn bedoeld voor het funderen van transformatoren en omvormers, 2 laagspanningsstations, 56 batterijmodules en het zogeheten inkoopstation, de ‘meterkast’ van dit deel van het batterijpark. De heipalen gaan loodrecht de grond in en hebben een lengte van ongeveer 6 meter.

Geluids- en trilllingsarm

Omdat holle, stalen buispalen worden gebruikt, kan zowel geluidsarm als trillingsarm worden geheid. Daardoor heeft de omgeving minder hinder van de werkzaamheden. Toch kan het heien worden waargenomen, zeker als je in de buurt komt van de bouwlocatie of er dichtbij woont. Het heiwerk start ’s morgens tussen 7.00 en 8.00 uur en vindt met tussenpozen plaats, verspreid over de werkdag.

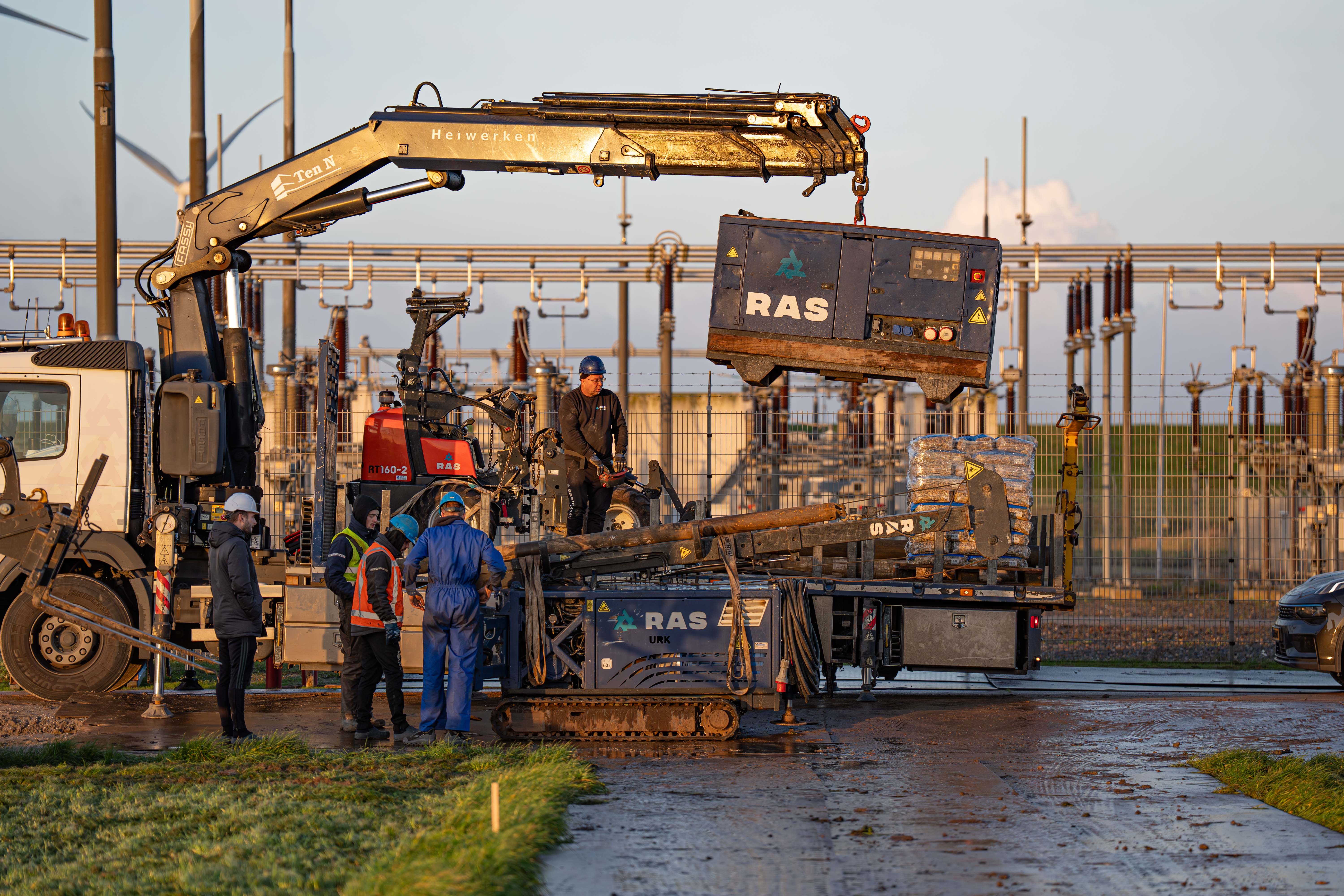

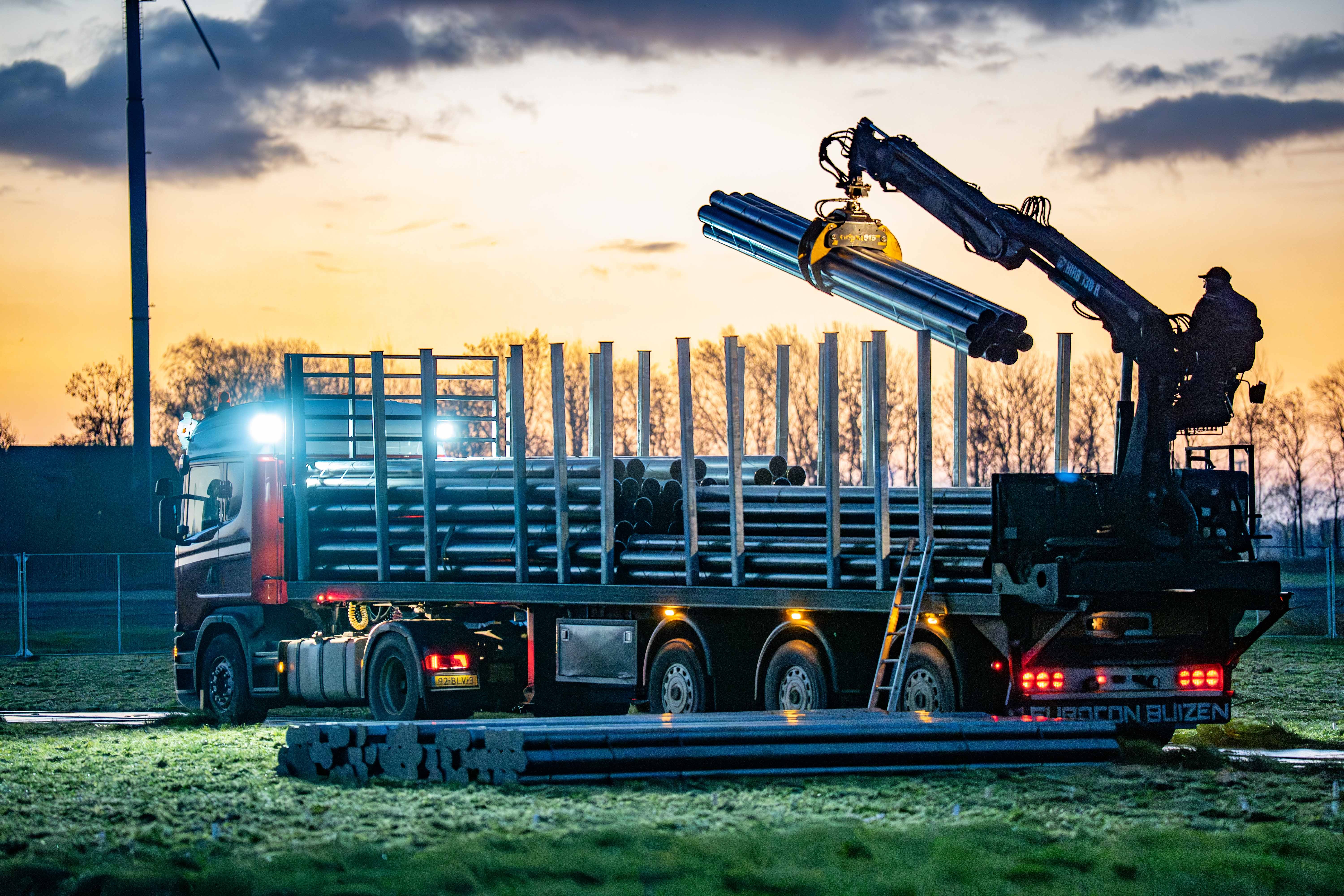

Voor het aanvoeren van de heipalen en de heimachine zijn zo’n vijf vrachtwagens nodig die op verschillende dagen hun materialen afleveren op de projectlocatie. Daarvoor volgen zij een route die niet door de dorpskern van Espel voert, om overlast te beperken.

Volgorde in het werk

Het heiwerk vindt plaats nadat door aannemer Reimert eerst een deel van de centrale parkweg is aangelegd en een tweede inrit is gemaakt naar de batterijlocatie van NOP Agrowind. Die werkzaamheden startten op 9 september. Als straks het heiwerk is afgerond, volgt grondwerk voor kabels en drainage.
